春寒料峭,江面上吹來刺骨的寒風。2月20日凌晨4點,最低氣溫零下6度!長江水務公司瓜洲原水廠廠區燈火通明,廣大施工人員通宵奮戰,順利完成瓜洲原水廠2號機組出水檢修閘閥搶修更換。
論證制定施工方案
瓜洲原水廠2號機組額定流量為每小時3000噸,是該廠主要生產機組之一,在設備例行檢查中發現2號機組檢修閥門損壞,長江水務公司領導對此高度重視,立即召集有關職能部門會議,研究制定搶修施工方案。經慎重研究和充分論證,決定在不停止供水的情況下,利用夜晚供水低谷時段,對2號檢修閘閥進行整體更換。
周密安排前期工作

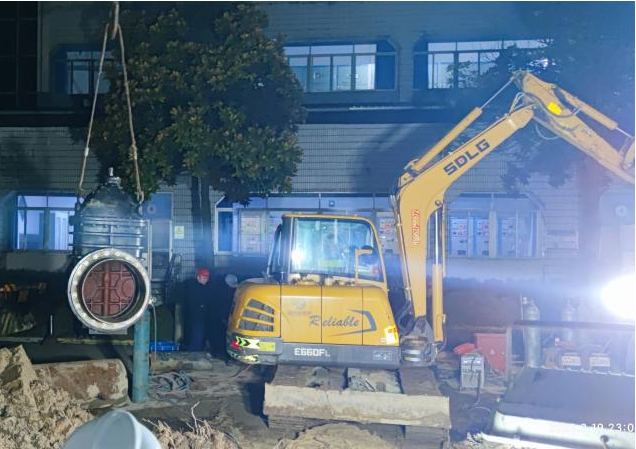

瓜洲原水廠2號機組出水檢修閘閥的更換,需暫停長江水務公司一條渾水管道的原水輸送,對生產影響較大,包括供水調度、閘閥安裝、管道碰接等多個環節。長江水務公司各部門各單位各司其職、密切配合,確保順利完成閘閥搶修更換工作。長江水務公司負責人和有關部門到現場進行查勘,現場進行閘閥定制、管道碰接等技術交底工作,潤元公司協調工程用材和施工協作單位進場,備足備齊人員和設備,于2月18日完成各項準備工作。2月19日下午4點,進行溝槽開挖,新裝閥門及管件連接,照明、抽水泵等設備調試到位,做好管道碰接施工準備。
精準實施供水調度

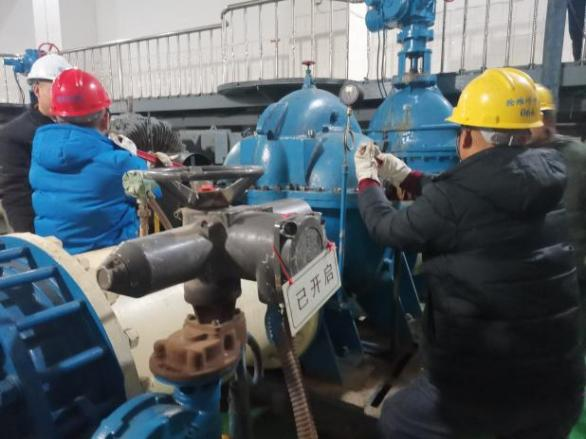

為做好生產機組調度,在不影響供水生產的情況下配合搶修,長江水務安保運營處負責人全程駐守在搶修現場,根據搶修進度,適時指令公司供水調度中心開、停機組,密切監測管網壓力。19日晚上供水調度中心通知第四水廠提前蓄水,晚上9點半瓜洲原水廠機組停機;20日凌晨1點至4點,調度中心通知瓜洲原水廠有序開機運行。在整個搶修施工過程中,第四水廠未停止供水生產。
精心組織工程實施

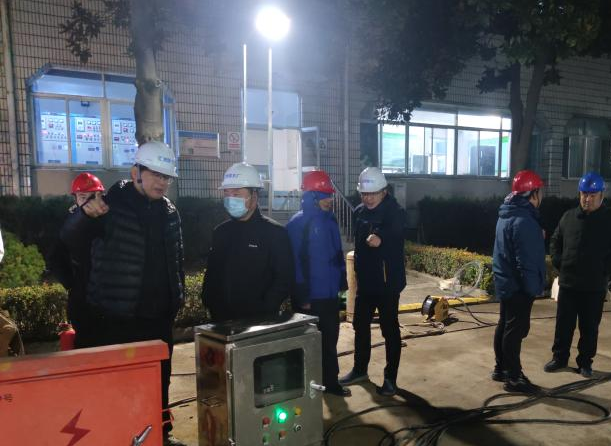

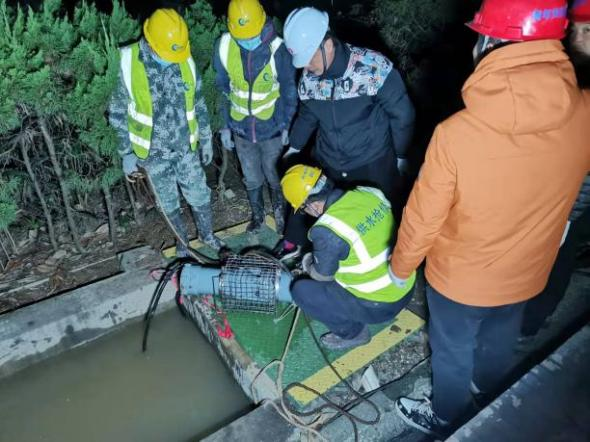

2月19日下午4點,全面拉開施工序幕。長江水務公司負責人到現場指揮,潤元公司、搶維修中心、瓜洲原水廠、安保運營處、工程技術處等部門協同配合。19日下午6點,抽干井池積水。19日晚上7點,焊接人員進場切割管道,在場人員充滿斗志,顧不上寒冷、疲憊和場地泥濘,攻堅克難、爭分奪秒推進進度。20日凌晨4點,閘閥管道焊接成功,完成通水調試。
瓜洲原水廠2號機組出水檢修閘閥順利完成搶修更換,不僅提高了供水設備運行的安全穩定性,也體現了多部門團結協作、密切配合的工作成效,為保障安全供水增加了重重的“砝碼”。
